数据中心负荷试验方法

返回列表 来源:鸣途 浏览:- 发布日期:2022-12-10 16:35:17【

数据中心负荷试验又叫:数据机房检测,机房认证验收评估;主要利用假负载设备对机房进行模拟运行监测,通个运行的数据,可以把数据中心的不同环节的缺陷检测出来,避免一些隐患,为后续的投入运行提供一份保障;下面,为您详细分享:鸣途电力对于数据中心负荷试验的方法。

数据中心负荷试验

一、数据机房检测的三个阶段:

1、空负载测试

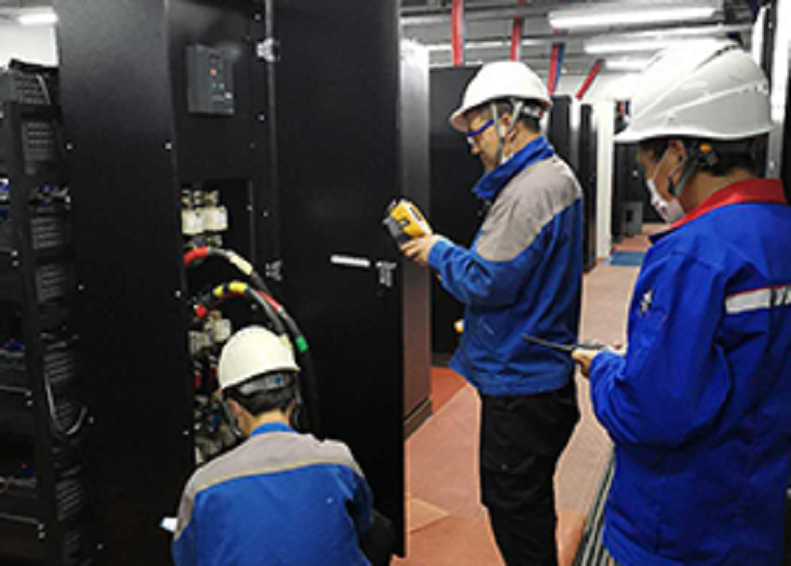

空载测试是指,第三方测试公司对各系统实施目视检查、通电检查及单机开机测试,确认各系统是否具备带载测试的条件。
(1) 各系统目视检查:核实各系统设备型号规格,并对其外观、标识、安装方式、线缆连接、接地方式以及运维模式等进行详细的梳理和排查。
(2) 各系统空载测试参数采集:对各系统进行通电检查,确保各系统空载运行参数是否正常。例如,配电系统需要关注末端电压(线电压、相电压、零地电压)是否正常等。
2、载测试
半载测试是指按照设计容量的50%加载假负载,用以检验配电系统、制冷系统是否可以正常带载运行,初步确认是否具备满载测试的条件。
在半载测试过程中,可以初步验证各系统设备是否具备各项设计功能。同时,可以根据半载运行情况初步排除部分系统隐患,为满载测试做准备。例如,根据配电系统各级连接点温升初步排查系统配电系统设备容量,质量,施工工艺是否合格;根据制冷系统各节点温升、压强以及设备运行参数初步确认制冷系统是否正常。
3、载测试
当半载测试正常后,就可以按照设计容量进行100%带载测试。在满载测试环节,需要验证配电系统、制冷系统各级设备容量是否满足设计需求;需要验证配电系统、制冷系统各级设备运行性能是否符合设计规范:需要验证群控系统、动环系统、管控系统是否准确满足设计要求。


二、机房评估验收有哪些内容:

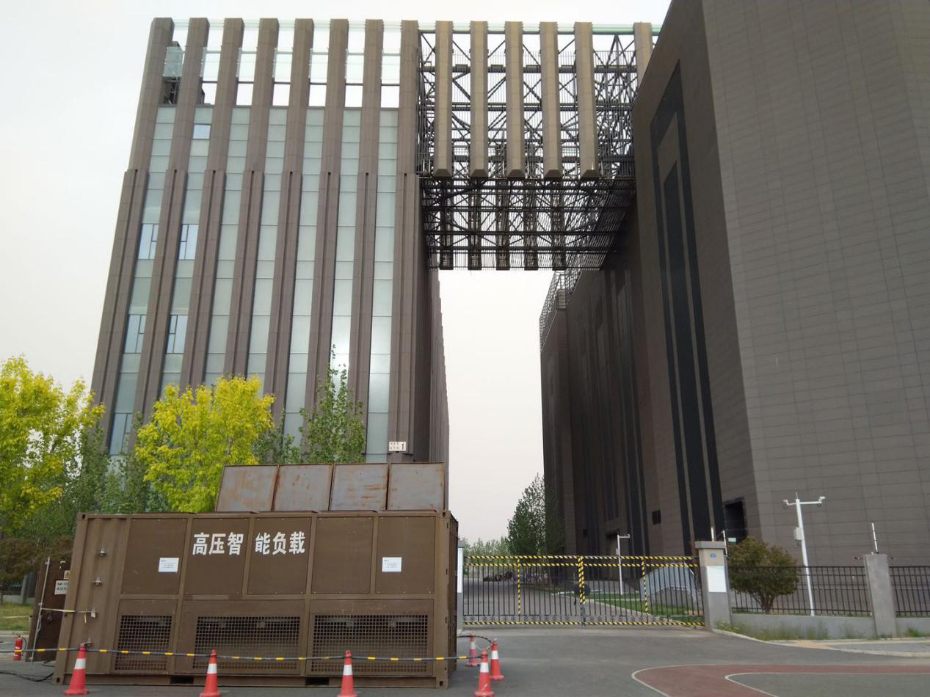

数据中心检测智能负载箱

建筑物综合因素、装饰工程、环境、供配电、防雷接地、空调新风、消防、综合监控、综合布线等等;同时机房评估验收还有:数据中心运维服务能力认证、 数据中心绿色等级认证、金融业信息系统机房动力系统认证、绿色数据中心建筑设计等级认证、TIA-942认证等。

以上就是鸣途电力为您分享的关于:数据中心负荷试验方法的分享;我们专注于:岸电电源带载测试、IDC机房负载测试、船舶电站负载测试、发电机组负载测试等服务。如果您有相关需求,请联系在线客服,获取工程师的专业解答!
